لست پروژه ها و قرارداد های عقد شده سال مالی 1399
ریاست پلان وپالیسی در سال مالی ۱۳۹۹ به تعداد سه پروژه ساختمانی ودو پروژه خدماتی تحت کار دارد

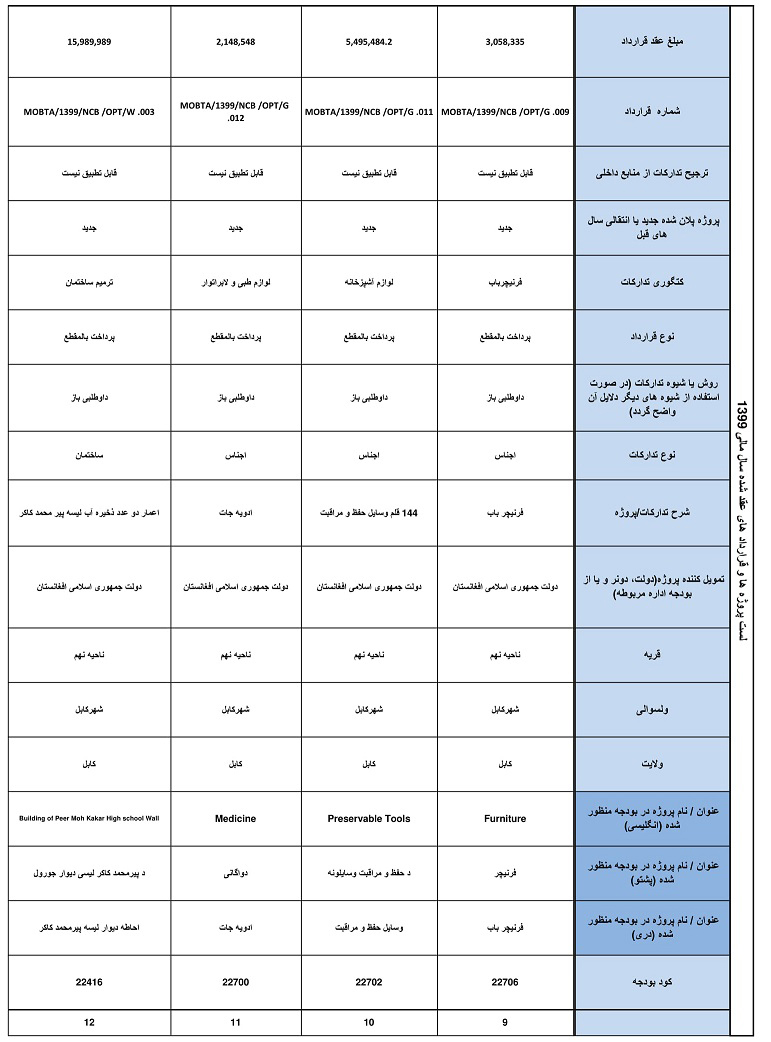

- پروژه اعمار دوعدد ذخیره آب لیسه پیرمحمد کاکر که از بودجه انکشافی دولت افغانستان تمویل میگردد به مبلغ 16000000 افغانی پول منظوری داشت که پروژه از تاریخ ۲۰/۰۳/۱۳۹۹ الی ۱۹/۰۳/۱۴۰۰بمدت یکسال به مبلغ 15989989افغانی عقد قرارداد گردیده است که پروژه متذکره 92% پیشرفت فزیکی دارد و90 % بودجه آن مصرف گردیده است .

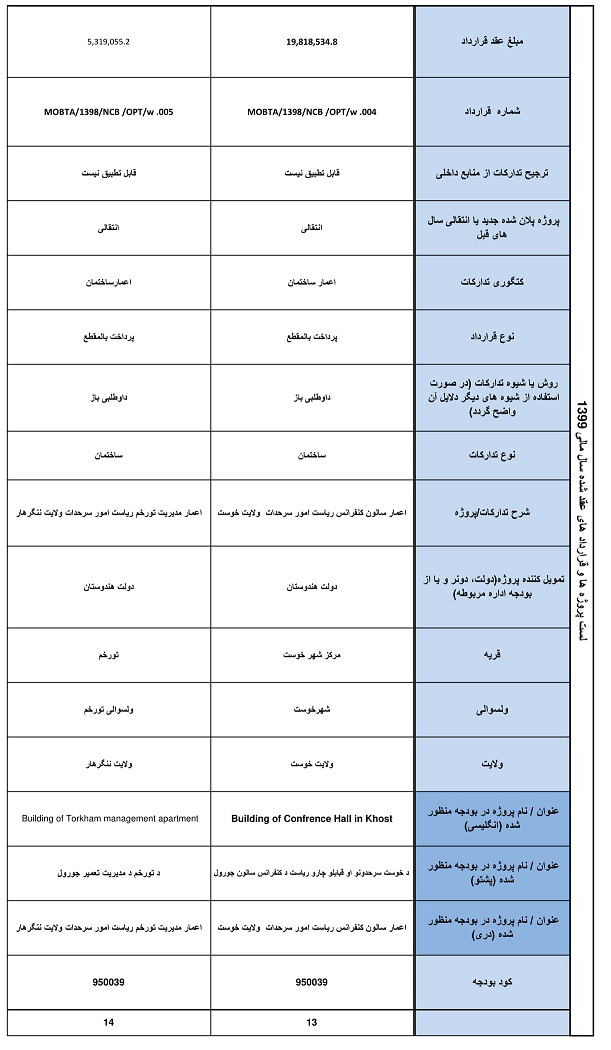

- پروژه اعمار تالار جرگه ها ومهمانخانه ریاست امور سرحدات وقبایل ولایت خوست که از طرف کشور دوست هندوستان تحت پروگرام (HICDP) تمویل میگردد که از تاریخ ۲۰/۹/۱۳۹۸ الی ۲۰/۰۸/۱۳۹۹با شرکت ساختمانی پریموس عقد قرار داد گردیده است پروژه متذکره 70% پیشرفت فزیکی دارد و60% بودجه آن مصرف گردیده است
- پروژه اعمارمدیریت تورخم ریاست امورسرحدات وقبایل ولایت ننگرهار که از طرف کشور دوست هندوستان تحت پروگرام (HICDP) تمویل میگردد کار آن جریان دارد پروژه متذکره از تاریخ ۲۱/۰۹/۱۳۹۸ الی ۲۰/۹/۱۳۹۹ با شرکت ساختمانی حضرت افغان عقد قرار داد گردیده است فعلآ کار پروژه به طورنورمال جریان دارد که پروژه (75%) پیشرفت فزیکی دارد و 70% بودجه آن بمصرف رسیده است .
- پروژه مدیریات اطلاعات سرحدات وقبایل (BTMIS) یک پروژه خدماتی که از بودجه دولت افغانستان تمویل میگردد تا اکنون 77% بودجه آن مصرف گردیده است
- پروژه موبتا ریفورم (MOBTA REFORM) یک پروژه خدماتی که از بودجه دولت افغانستان تمویل میگردد تا اکنون 82% بودجه آن مصرف گردیده است .
مجموعآ بودجه انکشافی الی اکنون 75% تطبیق گردیده است .
